新校区建设进度周况
项目概况:宜宾市产教融合高质量发展高等职业教育园区一期建设项目(宜宾职业技术学院迁建项目)总投资38.43亿元,由宜宾市科教产业投资集团有限公司投资建设。项目总占地面积1215亩,其中宜宾职业技术学院新校区990亩、共享中心225亩。项目于2022年3月开工建设,预计2023年3月建成。
本周完成:

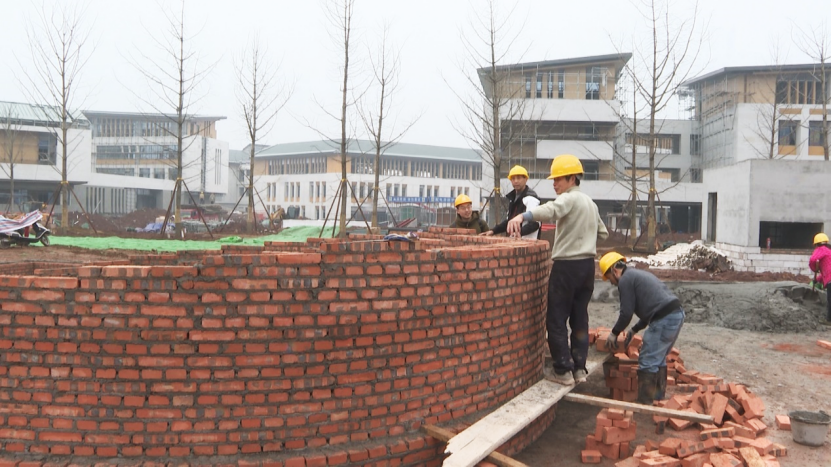

本周无人机学院外架拆除完成;外架拆除累计完成37栋;目前累计塔吊拆除完成18栋;基础施工完成100%;主校区和共享区除综合培训中心外主体结构已全部封顶;二次结构累计完成51栋,二次结构累计完成97%;本周大礼堂、图书馆抹灰完成至3层,抹灰工程累计完成48栋,内外墙抹灰累计完成95%;正在进行抹灰施工的3栋,正在进行装饰装修施工的42栋;

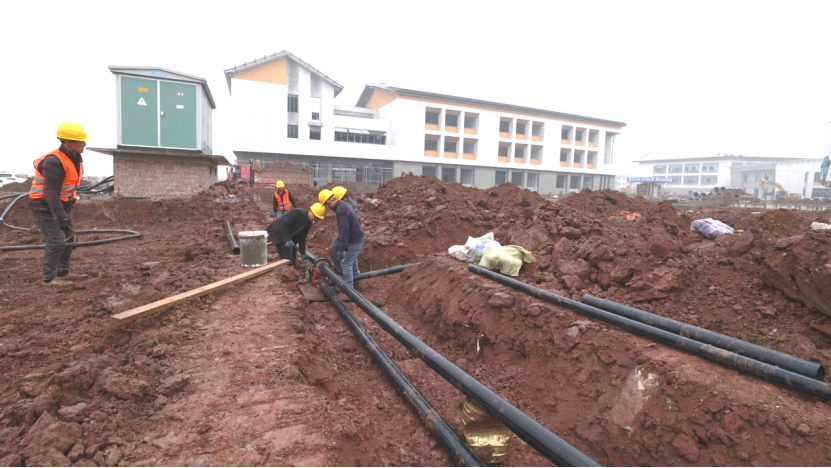

室外管网:本周农学共享楼室外管网开挖完成70%;综合A、综合B排水管网整体完成98%;树人中心排水整体完成85%;A环路强弱电整体安装60%;宿舍楼周边雨污水管、强弱电完成90%;

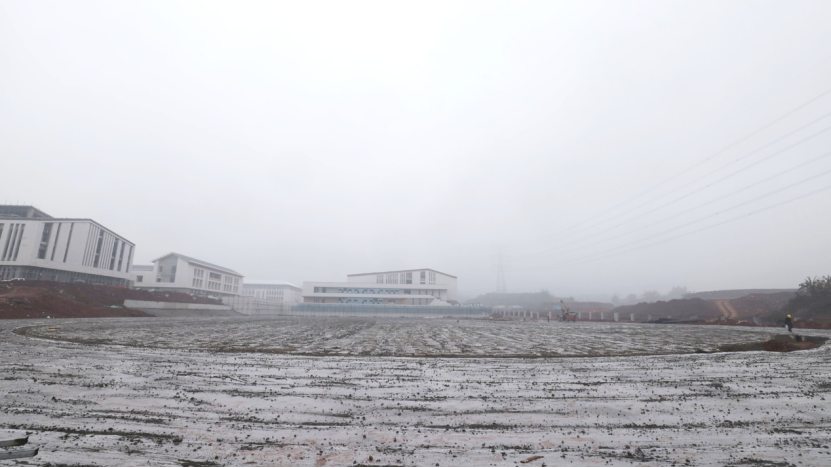

景观绿化:室外铺装完成20%;
下周计划:
大礼堂内外墙抹灰完成;
室外管网:本周农学共享楼室外管网开挖完成75%;综合A、综合B排水管网整体完成;树人中心排水整体完成90%;A环路强弱电整体安装65%;宿舍楼周边雨污水管、强弱电完成;
景观绿化:室外铺装完成25%。
